SWR Südwestrundfunk Mainz - Austausch Netzersatzanlage

Sonstiges, Rundfunkgebäude

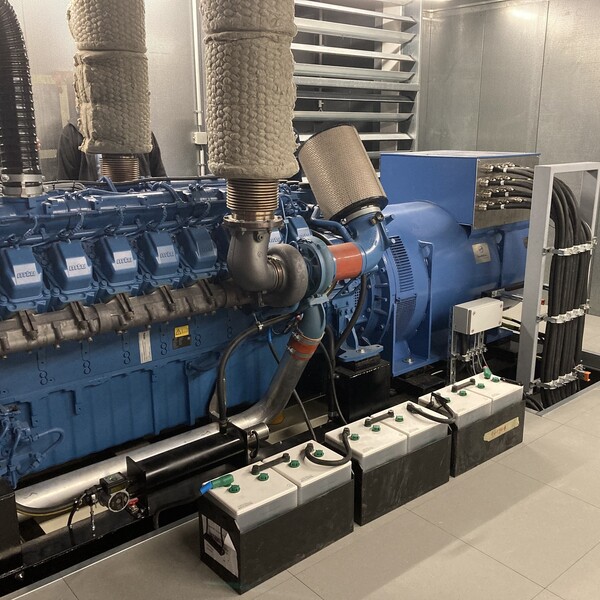

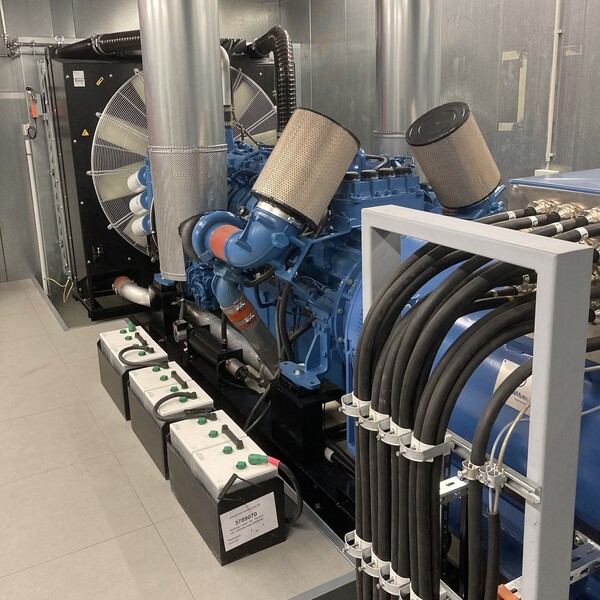

Projektbeschreibung: Die bestehende Netzersatzanlage (NEA) im Gebäude des SWR Südwestrundfunk Mainz, wurde aus Alters- und Kapazitätsgründen gegen eine Neuanlage mit größerer Leistung nach aktuellem Stand der Technik ausgetauscht. Während der Umbaumaßnahme diente ein Mobilaggregat im Container zur Versorgung der sicherheitstechnischen Verbraucher.
Die vorhandene Niederspannungshauptverteilung (NSHV) wurde durch eine weitere 4-feldrige Schaltanlage nach DIN EN 61439 erweitert und an den Bestand elektrisch angebunden. Die Verbindung zwischen Netzersatzanlage und NSHV wurde mittels Stromschienensystem realisiert und im Funktionserhalt E90 ausgeführt. Die Umbaumaßnahmen erfolgten bei laufendem Sendebetrieb des SWR.

Auftraggeber: SWR Südwestrundfunk

Kostengruppen: Starkstromanlagen [440]

Leistungszeit: 2019 – 2023

Baukosten: 638.400 € (Netto)

Auftragsumfang HOAI: LPH 1 - 8
